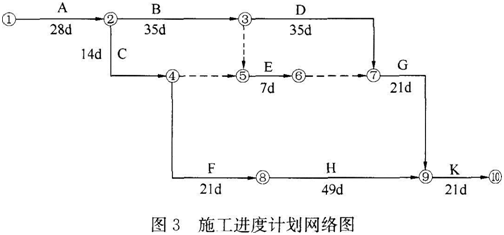

某矿业工程施工进度计划网络图如图3所示:
施工中发生了以下事件:
事件1:A工作因设计变更停工10d;
事件2:B工作因施工质量问题返工,延长工期7d;
事件3:E工作因建设单位供料延期,推迟3d施工。

在施工进展到第120d后,施工项目部对第110d前的部分工作进行了统计检查。统计数据见表2:
【问题】
1.本工程计划总工期和实际总工期各为多少天?
2.施工总承包单位可否就事件1~3获得工期索赔?分别说明理由。
3.计算截止到第110d的合计BCWP值。
4.计算第110d的成本偏差CV值,并做CV值结论分析。
5.计算第110d的进度偏差SV值,并做SV值结论分析。

施工中发生了以下事件:
事件1:A工作因设计变更停工10d;
事件2:B工作因施工质量问题返工,延长工期7d;
事件3:E工作因建设单位供料延期,推迟3d施工。
在施工进展到第120d后,施工项目部对第110d前的部分工作进行了统计检查。统计数据见表2:

【问题】
1.本工程计划总工期和实际总工期各为多少天?
2.施工总承包单位可否就事件1~3获得工期索赔?分别说明理由。
3.计算截止到第110d的合计BCWP值。
4.计算第110d的成本偏差CV值,并做CV值结论分析。
5.计算第110d的进度偏差SV值,并做SV值结论分析。
参考答案
参考解析
解析:1.本工程计划总工期=28+35+35+21+21=140d,实际总工期=140+10+7=157d。 2.施工总承包单位可否就事件1~3获得工期索赔的判定及其理由:
事件1可以获得工期索赔。
理由:A工作是因设计变更而停工,应由建设单位承担责任,且A工作属于关键工作。
事件2不可以获得工期索赔。
理由:B工作是因施工质量问题返工,应由施工总承包单位承担责任。
事件3不可以获得工期索赔。
理由:E工作虽然是因建设单位供料延期而推迟施工,但E工作不是关键工作,且推迟3d未超过其总时差。

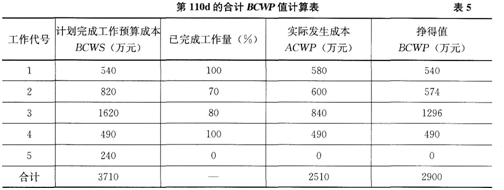

3.计算截止到第110d的合计BCWP值(见表5):
截止到第110d的合计BCWP值为2900万元。
4.第110d的成本偏差CV=BCWP-ACWP=2900-2510=390万元。
CV值结论分析:由于成本偏差为正,说明成本节约390万元。
5.第110d的进度偏差SV=BCWP-BCWS=2900-3710=-810万元。
SV值结论分析:由于进度偏差为负,说明进度延误了810万元。
事件1可以获得工期索赔。
理由:A工作是因设计变更而停工,应由建设单位承担责任,且A工作属于关键工作。
事件2不可以获得工期索赔。
理由:B工作是因施工质量问题返工,应由施工总承包单位承担责任。
事件3不可以获得工期索赔。
理由:E工作虽然是因建设单位供料延期而推迟施工,但E工作不是关键工作,且推迟3d未超过其总时差。
3.计算截止到第110d的合计BCWP值(见表5):

截止到第110d的合计BCWP值为2900万元。
4.第110d的成本偏差CV=BCWP-ACWP=2900-2510=390万元。
CV值结论分析:由于成本偏差为正,说明成本节约390万元。
5.第110d的进度偏差SV=BCWP-BCWS=2900-3710=-810万元。
SV值结论分析:由于进度偏差为负,说明进度延误了810万元。
更多 “某矿业工程施工进度计划网络图如图3所示: 施工中发生了以下事件: 事件1:A工作因设计变更停工10d; 事件2:B工作因施工质量问题返工,延长工期7d; 事件3:E工作因建设单位供料延期,推迟3d施工。 在施工进展到第120d后,施工项目部对第110d前的部分工作进行了统计检查。统计数据见表2: 【问题】 1.本工程计划总工期和实际总工期各为多少天? 2.施工总承包单位可否就事件1~3获得工期索赔?分别说明理由。 3.计算截止到第110d的合计BCWP值。 4.计算第110d的成本偏差CV值,并做CV值结论分析。 5.计算第110d的进度偏差SV值,并做SV值结论分析。 ” 相关考题
考题
某建设工程的施工网络计划如图所示(时间单位:天),则该计划的关键线路有()。
A、 ①—②—③—⑤—⑥—⑦—⑨—⑩
B、 ①—②—③—⑦—⑨—⑩
C、 ①—②—④—⑤—⑥—⑦—⑨—⑩
D、 ①—②—④—⑤—⑥—⑧—⑨—⑩
E、 ①—②—⑤—⑥—⑦—⑨—⑩
考题
某工程项目的进度计划如图2所示双代号时标网络图(各工作均按最早开始时间编制),该项目进度计划的关键线路有()。
A.①—②—⑥—⑦—⑧
B.①—③—⑥—⑦—⑧
C.①—④—⑥—⑦—⑧
D.①—②—③—⑥—⑦—⑧
E.①—②—⑤—⑧
考题
某工程项目合同工期为20个月,施工单位提交的施工进度计划如图3—1所示(时间单位: 月),各项工作均匀速施工。
图3-1施工进度计划(单位:月)
为有效控制工程质量,咨询工程师对各工作进行了初步风险分析,风险对项目产生的影响见表3-1。
表3-1 风险对项目产生的影响
工程按新进度计划实施过程中,如果D、E工作发生了质量事故,会影响到哪些工作?
考题
某工程项目合同工期为20个月,施工单位提交的施工进度计划如图3—1所示(时间单位: 月),各项工作均匀速施工。
图3-1施工进度计划(单位:月)
为有效控制工程质量,咨询工程师对各工作进行了初步风险分析,风险对项目产生的影响见表3-1。
表3-1 风险对项目产生的影响
计算该项目的质量事故损失量的期望值。
考题
多选题下列进度计划中,宜优先采用网络图表示的有()。A施工总进度计划B小型单位工程施工进度计划C中型单位工程施工进度计划D大型单位工程施工进度计划E工序复杂的工程施工进度计划
热门标签
最新试卷
