电器和自动化工程
某投标人拟按以下数据进行该工程的投标报价。
假设该安装工程计算出的各分部分项工程工料机费用合计为l00万元,其中人工费占10%。安装工程脚手架搭拆的工料机费用,按各分部分项工程人工费合计的8%计取,其中人工费占25%;安全防护、文明施工措施费用,按当地工程造价管理机构发布的规定计2万元,其他措施项目清单费用按3万元计。
施工管理费、利润分别按人工费的54%、46%计。暂列金额1万元,专业工程暂估价2万元(总承包服务费按3%计取),不考虑计日工费用。
规费按5%税率计取;税金(增值税)按税率10%计取。
说明:
1.动力配电箱PD1、PD2为落地式安装,其尺寸为900 mm×2000 mm×600 mm(宽×高×厚),基础曹刚高度100mm。

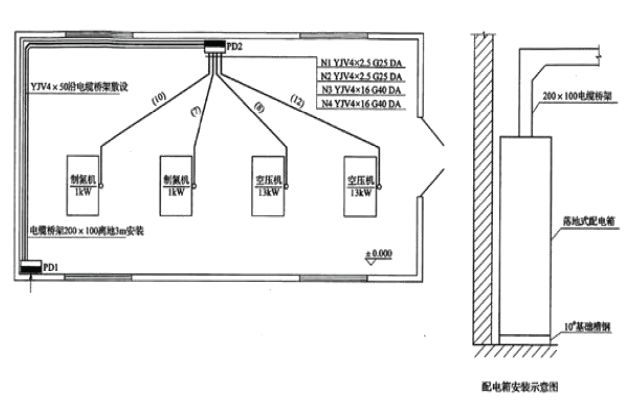

2.配管水平长度见图示括号内数字,单位为米。PD1至PD2为电缆沿桥架敷设,其他电缆均穿钢管敷设,埋地钢管标高为-0.2m,埋地钢管至动力配电箱出口处高出地坪+0.1m。4台设备基础标高均为+0.3m,至设备电机处的配管管口高出基础面0.2m,均连接1根长0.8m同管径的金属软管。电缆连接电机处出管口后的预留长度为1m,电缆为户内干包式,电缆桥架(200×100)的水平长度为22m。
问题一:根据《建设工程工程量清单计价规范》(GB 50500-2013和《通用安装工程工程量计算规范》
(GB 50856—2013)的规定,计算配管、桥架、电缆、电缆头安装工程量
问题二:编制单位工程投标报价汇总表,并列出计算过程。
某投标人拟按以下数据进行该工程的投标报价。
假设该安装工程计算出的各分部分项工程工料机费用合计为l00万元,其中人工费占10%。安装工程脚手架搭拆的工料机费用,按各分部分项工程人工费合计的8%计取,其中人工费占25%;安全防护、文明施工措施费用,按当地工程造价管理机构发布的规定计2万元,其他措施项目清单费用按3万元计。
施工管理费、利润分别按人工费的54%、46%计。暂列金额1万元,专业工程暂估价2万元(总承包服务费按3%计取),不考虑计日工费用。
规费按5%税率计取;税金(增值税)按税率10%计取。

说明:
1.动力配电箱PD1、PD2为落地式安装,其尺寸为900 mm×2000 mm×600 mm(宽×高×厚),基础曹刚高度100mm。
2.配管水平长度见图示括号内数字,单位为米。PD1至PD2为电缆沿桥架敷设,其他电缆均穿钢管敷设,埋地钢管标高为-0.2m,埋地钢管至动力配电箱出口处高出地坪+0.1m。4台设备基础标高均为+0.3m,至设备电机处的配管管口高出基础面0.2m,均连接1根长0.8m同管径的金属软管。电缆连接电机处出管口后的预留长度为1m,电缆为户内干包式,电缆桥架(200×100)的水平长度为22m。
问题一:根据《建设工程工程量清单计价规范》(GB 50500-2013和《通用安装工程工程量计算规范》
(GB 50856—2013)的规定,计算配管、桥架、电缆、电缆头安装工程量
问题二:编制单位工程投标报价汇总表,并列出计算过程。
参考答案
参考解析
解析:问题一
1、配管
钢管φ40工程量:水平8+12+配电箱处(0.2埋深+0.1)×2+空压机(0.2埋深+0.3基础标高+0.2)×2=22m
钢管φ25工程量:水平10+7+配电箱处(0.2埋深+0.1)×2+制氧机(0.2埋深+0.3基础标高+0.2)×2=19m
2、桥架
水平22+[3离地高度-(2配电箱高+0.1基础槽钢高)]×2=23.8m
3、计算电缆安装工程量
电缆YJV4×16工程量[8+12+(0.2+0.1)×2+(0.2+0.3+0.2)×2+配电箱处预留(0.9+2.0)×2+配电箱处终端头预留1.5×2+设备处预留1×2+设备处终端头预留1.5×2)×(1+2.5%)=[22+5.8+3+2+3]×1.025=35.8×1.025=36.70m
电缆YJV4×2.5工程量[10+7+(0.2+0.1)×2+(0.2+0.3+0.2)×2+配电箱处预留(0.9+2.0)×2+配电箱处终端头预留1.5×2+设备处预留1×2+设备处终端头预留1.5×2)×(1+2.5%)=[19+5.8+3+2+3]×1.025=32.8×1.025=33.62m
电缆YJV4×50工程量[22+[3-(2+0.1)]×2+配电箱处预留(0.9+2.0)×2+配电箱处终端头预留1.5×2)]×(1+2.5%)=[23.8+5.8+3]×1.025=32.6×1.025=33.42m
4、计算电缆头制作安装工程量
电缆YJV4×50每根2个电缆头=2个
电缆YJV4×16(2根电缆)2×2(每根2个电缆头)=4个
电缆YJV4×2.5(2根电缆)2×2(每根2个电缆头)=4个
问题二、
各项费用的计算过程如下:
1.分部分项工程清单计价合计=100+100 X 10%X(54%+46%)=110.00(万元)
2.措施项目清单计价合计:
(1)脚手架搭拆费=100 X 10%×8%+100 X 10%X 8%×25%x(54%+46%)
=0.8+0.2=1.00(万元).
(2)安全防护、文明施工措施费=2.00(万元)
(3)其他措施项目费=3.00(万元)
措施项清单计价合计=1+2+3=6.00(万元)
3.其他项目清单计价合计=暂列金额+专业工程暂估价+总承包服务费
=1+2+2×3%=3.06(万元)
4.规费=(分部分项工程费+措施项目费+其他项目费)×5%
=(110+6+3.06)×5%=5.953(万元)
5.税金=(110+6+3.06+5.953)×10%=125.013×10%=12.5013(万元)
6.投标报价合计:ll0+6+3.O6+5.953+12.5013=137.5143(万元)
该单位工程投标报价汇总表,见表3-21
1、配管
钢管φ40工程量:水平8+12+配电箱处(0.2埋深+0.1)×2+空压机(0.2埋深+0.3基础标高+0.2)×2=22m
钢管φ25工程量:水平10+7+配电箱处(0.2埋深+0.1)×2+制氧机(0.2埋深+0.3基础标高+0.2)×2=19m
2、桥架
水平22+[3离地高度-(2配电箱高+0.1基础槽钢高)]×2=23.8m
3、计算电缆安装工程量
电缆YJV4×16工程量[8+12+(0.2+0.1)×2+(0.2+0.3+0.2)×2+配电箱处预留(0.9+2.0)×2+配电箱处终端头预留1.5×2+设备处预留1×2+设备处终端头预留1.5×2)×(1+2.5%)=[22+5.8+3+2+3]×1.025=35.8×1.025=36.70m
电缆YJV4×2.5工程量[10+7+(0.2+0.1)×2+(0.2+0.3+0.2)×2+配电箱处预留(0.9+2.0)×2+配电箱处终端头预留1.5×2+设备处预留1×2+设备处终端头预留1.5×2)×(1+2.5%)=[19+5.8+3+2+3]×1.025=32.8×1.025=33.62m
电缆YJV4×50工程量[22+[3-(2+0.1)]×2+配电箱处预留(0.9+2.0)×2+配电箱处终端头预留1.5×2)]×(1+2.5%)=[23.8+5.8+3]×1.025=32.6×1.025=33.42m
4、计算电缆头制作安装工程量
电缆YJV4×50每根2个电缆头=2个
电缆YJV4×16(2根电缆)2×2(每根2个电缆头)=4个
电缆YJV4×2.5(2根电缆)2×2(每根2个电缆头)=4个
问题二、
各项费用的计算过程如下:
1.分部分项工程清单计价合计=100+100 X 10%X(54%+46%)=110.00(万元)
2.措施项目清单计价合计:
(1)脚手架搭拆费=100 X 10%×8%+100 X 10%X 8%×25%x(54%+46%)
=0.8+0.2=1.00(万元).
(2)安全防护、文明施工措施费=2.00(万元)
(3)其他措施项目费=3.00(万元)
措施项清单计价合计=1+2+3=6.00(万元)
3.其他项目清单计价合计=暂列金额+专业工程暂估价+总承包服务费
=1+2+2×3%=3.06(万元)
4.规费=(分部分项工程费+措施项目费+其他项目费)×5%
=(110+6+3.06)×5%=5.953(万元)
5.税金=(110+6+3.06+5.953)×10%=125.013×10%=12.5013(万元)
6.投标报价合计:ll0+6+3.O6+5.953+12.5013=137.5143(万元)
该单位工程投标报价汇总表,见表3-21

更多 “电器和自动化工程 某投标人拟按以下数据进行该工程的投标报价。 假设该安装工程计算出的各分部分项工程工料机费用合计为l00万元,其中人工费占10%。安装工程脚手架搭拆的工料机费用,按各分部分项工程人工费合计的8%计取,其中人工费占25%;安全防护、文明施工措施费用,按当地工程造价管理机构发布的规定计2万元,其他措施项目清单费用按3万元计。 施工管理费、利润分别按人工费的54%、46%计。暂列金额1万元,专业工程暂估价2万元(总承包服务费按3%计取),不考虑计日工费用。 规费按5%税率计取;税金(增值税)按税率10%计取。 说明: 1.动力配电箱PD1、PD2为落地式安装,其尺寸为900 mm×2000 mm×600 mm(宽×高×厚),基础曹刚高度100mm。 2.配管水平长度见图示括号内数字,单位为米。PD1至PD2为电缆沿桥架敷设,其他电缆均穿钢管敷设,埋地钢管标高为-0.2m,埋地钢管至动力配电箱出口处高出地坪+0.1m。4台设备基础标高均为+0.3m,至设备电机处的配管管口高出基础面0.2m,均连接1根长0.8m同管径的金属软管。电缆连接电机处出管口后的预留长度为1m,电缆为户内干包式,电缆桥架(200×100)的水平长度为22m。 问题一:根据《建设工程工程量清单计价规范》(GB 50500-2013和《通用安装工程工程量计算规范》 (GB 50856—2013)的规定,计算配管、桥架、电缆、电缆头安装工程量 问题二:编制单位工程投标报价汇总表,并列出计算过程。” 相关考题
考题
由基础建设到实质推进,我国电子政务发展的四个阶段是()
A.办公自动化——三金工程——三网一库——政府上网工程B.办公自动化——政府上网工程——三金工程——三网一库C.办公自动化——政府上网工程——三网一库——三金工程D.办公自动化——三金工程——政府上网工程——三网一库
考题
建筑工程中钢结构的焊接按焊接的自动化程度一般分为()三种。A、人工焊接、半机械焊接和自动化焊接B、人工焊接、半人工焊接和自动化焊接C、手工焊接、半自动焊接和自动化焊接D、手工焊接、半手动焊接和自动化焊接
考题
建筑智能化工程又称(),主要指通讯自动化(CA),楼宇自动化(BA),办公自动化(OA),消防自动化(FA)和保安自动化(SA),简称5A。A、弱电系统工程B、强电系统工程C、计算机系统工程D、自动化工程
考题
单选题建筑工程中钢结构的焊接按焊接的自动化程度一般分为()三种。A
人工焊接、半机械焊接和自动化焊接B
人工焊接、半人工焊接和自动化焊接C
手工焊接、半自动焊接和自动化焊接D
手工焊接、半手动焊接和自动化焊接
考题
单选题自动化仪表分项工程应按仪表类别和()划分。A
安装试验工序B
线路种类C
管路材质D
自动化程度
