2022年造价工程师《造价管理》每日一练(2022-05-13)
发布时间:2022-05-13
2022年造价工程师《造价管理》考试共80题,分为单选题和多选题。小编每天为您准备了5道每日一练题目(附答案解析),一步一步陪你备考,每一次练习的成功,都会淋漓尽致的反映在分数上。一起加油前行。
1、投资收益率指标的经济意义明确、直观,但不足之处是( )。【多选题】
A.投资规模受限
B.指标计算的主观随意性
C.没有考虑投资收益的时间因素
D.不能在一定程度上反映投资效果的优劣
E.以投资收益率指标作为主要的决策依据不太可靠
正确答案:B、C、E
答案解析:投资收益率指标的经济意义明确、直观,计算简便,在一定程度上反映了投资效果的优劣,可适用于各种投资规模。但不足的是,没有考虑投资收益的时间因素,忽视了资金具有时间价值的重要性;指标计算的主观随意性太强,换句话说,就是正常生产年份的选择比较困难,如何确定带有一定的不确定性和人为因素。因此,以投资收益率指标作为主要的决策依据不太可靠。
2、我国的企业会计准则将会计对象划分为( )。【多选题】
A.资产、负债
B.所有者权益
C.收入和利润
D.费用
E.税收
正确答案:A、B、C、D
答案解析:会计对象是会计行为的客体,它是会计工作的内容,也是会计核算和监督的内容,具体包括资产、负债、所有者权益以及收入、费用和利润六要素。
3、工程项目施工过程中,应及时修改、补充施工组织总设计的情形有()。【多选题】
A.工程设计有重大修改
B.有关法律法规、标准的实施、修订或废止
C.主要施工资源供应方有重大调整
D.主要施工方法有重大调整
E.施工环境有重大改变
正确答案:A、B、D、E
答案解析:工程项目施工过程中,发生下列情形之一时,应及时修改、补充施工组织总设计:①工程设计有重大修改;②有关法律法规、标准的实施、修订或废止;③主要施工方法有重大调整;④主要施工资源配置有重大调整;⑤施工环境有重大改变。
4、项目生产成本的控制中心是( )。【单选题】
A.高级管理层
B.项目管理层
C.控股管理层
D.企业管理层
正确答案:B
答案解析:项目管理层是项目生产成本的控制中心,负责执行企业对项目提出的成本管理目标,在企业授权范围内实施可控责任成本的控制。
5、某企业以单利方式借入500万元,年利率10%,试计算第三年末的本利和是( )万元。【单选题】
A.550
B.650
C.665
D.720
正确答案:B
答案解析:在以单利计息情况下,第三年末的本利和为:F=P(1+i×n)=500×(1+3×10%) =650(万元)。
下面小编为大家准备了 一级造价工程师 的相关考题,供大家学习参考。
流量检测仪表中,超声流量计的突出优点为()。
A.测量精度高 B.测量适用介质范围广
C.可以做非接触式测量 D.为无流动阻挠测量、无压力损失
(1)合同工期160天,承包人编制的初始网络进度计划,如图2.1所示。

由于施工工艺要求,该计划中C、E、I三项工作施工需使用同一台运输机械;B、D、H三项工作施工需使用同一台吊装机械。上述工作由于施工机械的限制只能按顺序施工.不能同时平行进行。
(2)承包人在投标报价中填报的部分相关内容如下;
①完成A、B、C、D、E、F、G、H、I九项工作的人工工日消耗最分别为:100、400、400、300、200、60、60、90、1000个工日;
②工人的日工资单价为50元/工日,运输机械台班单价为2400元/台班;吊装机械台班单价为1200元/台班;
③分项工程项目和措施项目均采用以直接费为计算基础的工料单价法.其中的间接费费率为18%;利润率为7%;税金按相关规定计算.施工企业所在地为县城。
(3)合同中规定:人员窝工费补偿25元/工日;运输机械折旧费1000元/台班;吊装机械折旧费500元/台班。
在施工过程中,由于设计变更使工作E增加了工程量.作业时间延长了20天,增加用工100个工日,增加材料费2.5万元,增加机械台班20个.相应的措施费增加1.2万元.同时,E、H、I的工人分别属于不同工种,H、I工作分别推迟20天。
问题:
1.对承包人的初始网络进度计划进行调整,以满足施工工艺和施工机械对施工作业顺序的制约要求。
2.调整后的网络进度计划总工期为多少天 关键工作有哪些
3.按《建筑安装工程费用项目组成》(建标[2003]206号)文件的规定计算该工程的税率。分项列式计算承包商在工作E上可以索赔的直接费、间接费、利润和税金。
4.在因设计变更使工作E增加工程量的事件中,承包商除在工作E上可以索赔的费用外,是否还可以索赔其他费用 如果有可以索赔的其他费用,请分项列式计算可以索赔的费用,如果没有,请说明原因。(计算结果均保留两位小数。)

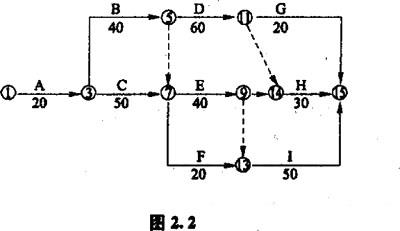

对初始网络进度计划进行调整,结果如图2.2所示。

问题2 (3分)
(1)总工期仍为160(天) (1分)
(2)关健工作有A、C、E、I (2分)
(或①-③-⑦-⑨-⒀-⒂)
问题3
谈工程的税金率为:3%(1+5%+3%)/1-3%(1+5%+3%)=3.35% (2分)
[或:1/[1-3%(1+5%+3%)]-1=3.35%]
评分说明:上面税率计算无计算过程式,而计算结果正确得1分
承包在商工作E上可以索赔的费用。
直接费100×50+25000+2400×20+12000=90000(元) (1分)
间接费90000×18%=16200(元) (1分)
利润(90000+16200)×7%=7434(元) (1分)
税金(90000+16200+7434)×3.35%=3806.741元) (1分)
问题4:(7分)
还可以索赔其他费用 (1分)
这些费用包括,
(1)H工作费用索赔
①因为H工作有10天总时差,所以,入员窝工和吊装机械闲置时间为:
20-10=10(天) (1分)
②每天窝工人数为:90/30=3(工日/天) (1分)
③索赔费用为:3×10×25+10×500=5750(元) (1分)
(2)I工作费用索赔:
①入员窝工时间为20天 (1分)
②每天窝工人数为:1000/50=20(工日/天) (1分)
③索赔费用为:20×20×25=10000(元) (1分)
B.中型自卸汽车
C.重型自卸汽车
D.超重型自卸汽车
声明:本文内容由互联网用户自发贡献自行上传,本网站不拥有所有权,未作人工编辑处理,也不承担相关法律责任。如果您发现有涉嫌版权的内容,欢迎发送邮件至:contact@51tk.com 进行举报,并提供相关证据,工作人员会在5个工作日内联系你,一经查实,本站将立刻删除涉嫌侵权内容。
- 2019-11-19
- 2020-10-18
- 2022-06-02
- 2020-10-19
- 2020-05-31
- 2022-02-14
- 2021-12-05
- 2022-05-17
- 2021-11-06
- 2022-03-20
- 2020-10-19
- 2020-05-11
- 2020-10-05
- 2020-05-18
- 2022-05-22
- 2021-12-28
- 2021-03-12
- 2022-03-21
- 2020-02-04
- 2020-10-12
- 2020-10-18
- 2020-09-23
- 2020-08-01
- 2020-02-28
- 2020-04-06
- 2019-11-07
- 2020-08-04
- 2021-04-25
- 2020-10-19
- 2020-03-23
