2022年监理工程师《理论与法规》章节练习(2022-02-12)

发布时间:2022-02-12


2022年监理工程师《理论与法规》考试共80题,分为单选题和多选题。小编为您整理建设工程风险管理5道练习题,附答案解析,供您备考练习。


1、风险管理是一个系统的、完整的循环过程,其过程包括( )。【多选题】

A.风险识别

B.风险评价

C.风险控制

D.实施决策

E.检查

正确答案:A、B、D、E

答案解析:

2、建设工程所涉及的( )很多,而且关系复杂、相互影响,这给风险识别带来很强的复杂性。【单选题】

A.工程建设参与单位

B.风险因素和风险事件

C.参与风险识别的人员

D.不确定因素

正确答案:B

答案解析:

3、建设工程的风险识别往往是通过( )方式,在对建设工程风险进行多维分解的过程中,认识工程风险,建立工程风险清单。【多选题】

A.对经验数据的分析

B.风险调查

C.风险评价

D.专家咨询

E.实验论证

正确答案:A、B、D、E

答案解析:

4、将一项特定的生产或经营活动按步骤或阶段顺序组成若干个模块,在每个模块中都标出各种潜在的风险因素或风险事件,从而给决策者一个清晰总体印象。这种风险识别方法是( )。【不定项】

A.财务报表法

B.初始清单法

C.经验数据法

D.流程图法

正确答案:D

答案解析:本题考核的是风险识别的方法。流程图法是将一项特定的生产或经营活动按步骤或阶段顺序以若干个模块形式组成一个流程图系列,在每个模块中都标出各种潜在的风险因素或风险事件,从而给决策者一个清晰的总体印象。

5、风险评价可以采用定性和定量两类方法,其中定性风险评价主要包括( )。【多选题】

A.层次分析法

B.敏感性分析法

C.专家打分法

D.盈亏平衡分析法

E.决策树法

正确答案:A、C

答案解析:


下面小编为大家准备了 监理工程师 的相关考题,供大家学习参考。

评审工程设计成果需要进行的工作有:①邀请专家参与评审;②确定专家人选;③建立评审制度和程序;④收集专家评审意见;⑤分析专家评审意见。其正确的工作步骤是( )。

A、①→②→④→③→⑤
B、①→③→②→④→⑤
C、③→②→①→④→⑤
D、②→①→④→③→⑤
答案:C
解析:
考点:勘察设计阶段服务内容。工程设计成果评审程序如下:(1)事先建立评审制度和程序,并编制设计成果评审计划,列出预评审的设计成果清单;(2)根据设计成果特点,确定相应的专家人选;(3)邀请专家参与评审,并提供专家所需评审的设计成果资料、建设单位的需求及相关部门的规定等;(4)组织相关专家对设计成果评审会议,收集各专家的评审意见;(5)整理、分析专家评审意见,提出相关建议或解决方案,形成会议纪要或报告,作为设计优化或下一阶段设计的依据,并报建设单位或相关部门。参见教材P191。

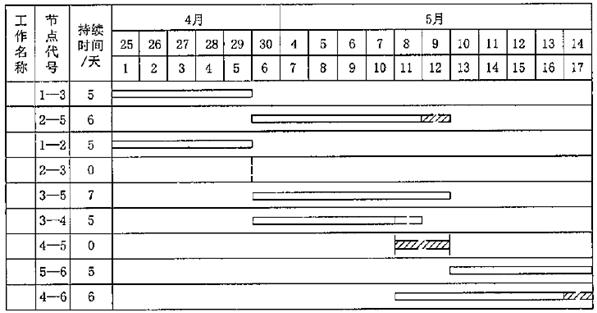

根据下列新横道图,计算各工作的时间参数,下列选项错误的是( )。

A.工作2-5的自由时差为1
B.工作2-3为虚工作
C.工作3-4的最迟开始时间为5月7日末
D.工作5-6是关键工作
答案:C
解析:
本题考查的是双代号时标网络计划及新横道图。选项C错误,工作3-4的最迟开始时间等于最终开始时间加上其总时差,应该为5月8日末。

采用设计方案招标时,评标委员会评审的内容不包括()。

A.设计方案的功能、技术、经济和美观
B.设计方案符合城乡规划、城市设计
C.设计方案符合安全、绿色、节能、环保要求
D.项目解读、设计构思
答案:D
解析:
设计方案招标,是指主要通过对投标人提交的设计方案进行评审确定中标人。即评标委员会应当在符合城乡规划、城市设计以及安全、绿色、节能、环保要求的前提下,重点对设计方案的功能、技术、经济和美观等进行评审。

( )就是在计划工期确定的情况下,从网络计划图的终节点开始,逆向推算出各个节点的最迟必须实现时刻。

A.节点的最早必须实现时间
B.节点的最迟实现时间
C.节点的最早可能实现时间
D.节点的最迟必须实现时间
答案:D
解析:
本题考查的是时间参数的计算及关键线路。节点的最迟必须实现时间(LT),就是在计划工期确定的情况下,从网络计划图的终节点开始,逆向推算出各个节点的最迟必须实现时刻。
