2021年监理工程师《理论与法规》每日一练(2021-12-02)

发布时间:2021-12-02


2021年监理工程师《理论与法规》考试共80题,分为单选题和多选题。小编每天为您准备了5道每日一练题目(附答案解析),一步一步陪你备考,每一次练习的成功,都会淋漓尽致的反映在分数上。一起加油前行。


1、在决定购买工程保险时,要选择保险公司,确定恰当的保险范围,免赔额、保险费,这些是( )的重要内容。【单选题】

A.风险评价

B.风险识别

C.风险对策决策

D.实施决策

正确答案:D

答案解析:

2、因适应大型建设工程业主高层管理人员决策需要而产生的建设工程管理模式是( )模式。【不定项】

A.EPC

B.CM

C.Partnering

D.Project Controlling

正确答案:D

答案解析:本题考核的是Project Controlling模式。Project Controlling模式是适应大型建设工程业主高层管理人员决策需要而产生的。

3、在项目监理机构组织形式中,易造成职能部门对指挥部门指令矛盾的是( )。【不定项】

A.职能制监理组织形式

B.直线职能制监理组织形式

C.矩阵制监理组织形式

D.直线制监理组织形式

正确答案:B

答案解析:本题考核的是项目监理及构组织形式的内容。直线职能制监理组织形式缺点是职能部门与指挥部门易产生矛盾,信息传递路线长,不利于互通情报。

4、协调进行监理工作的前提和实现监理目标的重要保证是( )。【单选题】

A.工作的时序性

B.职责分工的严密性

C.工作目标的确定性

D.监理实施细则的指导性

正确答案:B

答案解析:

5、监理规划编制完成后,须经( )审核批准。【不定项】

A.总监理工程师

B.监理单位经营部门负责人

C.监理单位技术负责人

D.监理单位负责人

正确答案:C

答案解析:本题考核的是监理规划。监理规划是监理单位接受业主委托并签订委托监理合同之后,在项目总监理工程师的主持下,根据委托监理合同,在监理大纲的基础上,结合工程的具体情况,广泛收集工程信息和资料的情况下制订,经监理单位技术负责人批准,用来指导项目监理机构全面开展监理工作的指导性文件。


下面小编为大家准备了 监理工程师 的相关考题,供大家学习参考。

下列关于不利物质条件的说法正确的是()。

A.不利物质条件属于承包人应承担的风险
B.承包人遇到不利物质条件时,应采取合理措施继续施工,并通知监理人
C.监理人没有发出指示,承包人因采取合理措施而增加的费用和工期延误,由承包人承担
D.不利物质条件包括不利气候条件
答案:B
解析:
1、不利物质条件属于发包人应承担的风险,指承包人在施工场地遇到的不可预见的自然物质条件、非自然的物质障碍和污染物,包括地下和水文条件,但不包括气候条件。
2、承包人遇到不利物质条件时,应采取适应不利物质条件的合理措施继续施工,并通知监理人。
3、监理人应当及时发出指示,构成变更的,按变更对待。
4、监理人没有发出指示,承包人因采取合理措施而增加的费用和工期延误,由发包人承担。

关于钢绞线进场复验的说法,正确的是( )。

A.同一规格的钢绞线每批不得大于6吨
B.检验试验必须进行现场抽样
C.力学性能的抽样检验需进行反复弯曲试验
D.抽样检验时,应从每批钢绞线中任选3盘取样送检
答案:D
解析:
钢绞线
1.每批钢绞线应由同一钢号、同一规格、同一生产工艺的钢绞线组成,并不得大于 60t。
2.钢绞线应逐盘进行表面质量、直径偏差和捻距的外观检查。
3.力学性能的抽样检验。应从每批钢绞线中任选3 盘取样送检。在选定的各盘端部正常部位截取一根试样,进行拉力(整根钢绞线的最大负荷、屈服负荷、伸长率〉试验。当试验结果有一项不合格时,除该盘应判定为不合格外,应从未试验过的钢绞线盘中取双倍数量的试样进行复验。当仍有一项不合格时,则该批钢绞线应判定为不合格。
4.屈服强度和松弛试验应由厂方提供质量证明书或试验报告单。

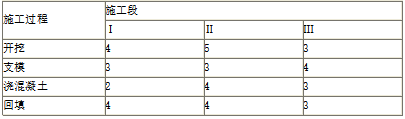

某基础工程包括开挖、支模、浇筑混凝土及回填四个施工过程,分3个施工段组织流水施工,流水节拍见下表,则该基础工程的流水施工工期为()天。

A.17
B.20
C.23
D.24
答案:C
解析:
考核流水施工工期的确定。施工过程Ⅰ:4,9,12施工过程Ⅱ:3,6,10施工过程Ⅲ:2,6,9施工过程Ⅳ:4,8,11K1,2=max{4,6,6,-10}=6;K2,3=max{3,4,4,-9}=4;K3,4=max{2,2,1,-11}=2;T=ΣK+Σtn=(6+4+2)+11=23天。参见教材P32。

由于承包人的原因或责任,致使工期延误,监理工程师签发指令要求承包人采取组织措施和技术措施加快施工进度。
【问题】1、这里所指的组织措施和技术措施包括哪些内容?

答案:
解析:
1、组织措施包括:(1)组织增加机械设备和劳力。(2)调换素质较高的人员进场,加强施工现场管理。(3)增加每天施工时间,但须上报监理工程师批准。技术措施包括:(1)改进施工技术、缩短工艺时间。(2)采用性能先进的施工机械。(3)将顺序作业法改为流水作业法或平行作业法。
