2021年一级建造师《机电工程》历年真题(2021-06-16)

发布时间:2021-06-16


2021年一级建造师《机电工程》考试共35题,分为单选题和多选题和建造师案例题。小编为您整理历年真题10道,附答案解析,供您考前自测提升!


1、压力容器按类别划分为I、Ⅱ、Ⅲ类的依据有()。【多选题】

A.容器品种

B.设计压力

C.介质特性

D.重量

E.容积

正确答案:B、C、E

答案解析:压力容器按压力容器类别划分,分为I类压力容器、Ⅱ类压力容器、Ⅲ类压力容器,压力容器的类别,根据介质特性、设计压力p和容积V等因素划分。

2、工业炉砌筑锚固件材料的选用,除考虑使用时的环境温度外,还应考虑()。【单选题】

A.砌筑时的环境温度

B.砌筑的方法

C.砌体的结构特点

D.砌体的膨胀缝隙

正确答案:C

答案解析:工业炉砌体中锚固件的选用,除了考虑环境温度条件,还要考虑砌体结构的特点。

3、检查埋地管道防腐蚀结构涂层施工质量,不能采用目视检查的是()。【单选题】

A.针孔

B.气泡

C.粘结力

D.透底

正确答案:C

答案解析:对于复合层涂层防腐蚀结构的施工质量检测,除了涂层表面目视检查脱皮、漏涂、返锈、气泡、透底、针孔、流挂、皱皮、光亮与光滑、分色界限、颜色、刷纹外,还必须对干燥漆膜厚度用涂层测厚仪进行测厚。

4、工业安装工程单位工程质量控制资料检查记录表中的结论应由()填写。【单选题】

A.施工单位

B.监理单位

C.建设单位

D.质监单位

正确答案:C

答案解析:单位(子单位)工程质量控制资料检查记录表中的资料名称和份数应由施工单位填写。检查意见和检查人由建设(监理)单位填写。结论应由参加双方共同商定,建设单位填写。

5、吊装某台设备,依据起重机特性曲线确定其臂长时,需考虑的因素有()。【多选题】

A.设备重量

B.设备尺寸

C.设备就位高度

D.吊索长度

E.吊车工作幅度

正确答案:B、C、E

答案解析:根据被吊设备或构件的就位高度、设备尺寸、吊索高度等和站车位置(幅度),查起重机的特性曲线,确定其臂长。

6、下列机械设备中,需严格控制环境温度来保证安装精度的有()。【多选题】

A.2050mm薄板冷连轧机

B.中型离心式鼓风机

C.中央空调机组

D.数控机床

E.12mm胶带输送机

正确答案:A、C、D

答案解析:本题考查的知识点是环境对设备安装精度的影响。如温度的变化对设备基础和设备本身的影响就很大(包括基础、设备和测量装置),尤其是大型、精密设备的安装,环境的影响也很重要。

7、容器的产品焊接试板应设置的部位是()。【单选题】

A.筒节纵向焊缝的延长部位

B.筒节环向焊缝的中间部位

C.封头经向焊缝的延长部位

D.筒节纵向焊缝的起始部位

正确答案:A

答案解析:试板的原材料必须合格,且应与容器用材具有相同钢号、相同规格和相同热处理状态。试板应设置在筒节纵向焊缝的延长部位,与筒节同时施焊。

8、调节阀中的电动执行机构的输出方式有()。【多选题】

A.直行程

B.角行程

C.步进式

D.开关式

E.多转式

正确答案:A、B、E

答案解析:电动调节阀由驱动器和阀体组成,将电信号转换为阀门的开度。动执行机构输出方式有直行程、角行程和多转式类型,分别同直线移动的调节阀、旋转的蝶阀、多转的调节阀等配合工作。

9、采暖管道冲洗完毕后,应()、加热,进行试运行和调试。【单选题】

A.试压

B.通水

C.通球

D.灌水

正确答案:B

答案解析:采暖管道冲洗完毕后应通水、加热,进行试运行和调试。

10、有色金属中的重金属包括()。【多选题】

A.铜合金

B.钛合金

C.锌合金

D.镁合金

E.镍合金

正确答案:A、C、E

答案解析:有色金属的重金属包括铜及铜合金、锌及锌合金、镍及镍合金,轻金属包括铝及铝合金、镁及镁合金、钛及钛合金。


下面小编为大家准备了 一级建造师 的相关考题,供大家学习参考。

正确合理应用工程地质勘察成果有利于港口与航道工程的设计与施工的顺利进行。
问题:
(1)叙述施工阁设计阶段勘察的要求;
(2)分别给出用于砂土按密实度分类、黏性土和淤泥性土分类所依据的土壤物理力学指标;
(3)给出判断黏性土天然状态的土壤物理力学指标;
(4)给出可用于确定单桩极限承载力的土壤物理力学指标和土工试验方法。

答案:
解析:
(1)施工图设计阶段勘察应能为地基基础设计、施工及不良地质现象的防治措施提供工程地质资料,应详细查明各个建筑物影响范围内的岩土分布及其物理力学性质和影响地基稳定的不良地质条件。
(2)砂土按密实度分类的土壤物理力学指标是标准贯入击数N值:
用于黏性土分类的土壤物理力学指标是塑性指数IP;
(3)用于判断黏性土天然状态的土壤物理力学指标是标准贯入击数N值。
(4)可用于确定单桩极限承载力的土壤物理力学指标和土工试验方法有:孔隙比e、 塑性指数IP、液性指数IL还有液限WL,以其计算IP和IL,用以确定单桩承载力。标准贯入试验、静力触探试验。

下列有色金属材料中,属于轻金属的是( )。

A.铜
B.锌
C.镍
D.钛
答案:D
解析:
教材P3
有色金属的种类很多,密度大于4.5g/cm3的金属称为重金属,如铜、锌、镍等;密度小于等于4.5g/cm3的金属称为轻金属,如铝、镁、钛等。A选项,B选项,C选项均为重金属,D选项为轻金属。

背景

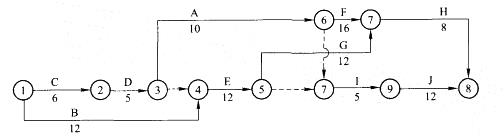

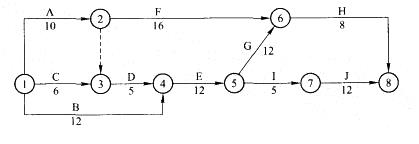

某分部工程的网络计划如下图所示,计算工期为44d, A、D、I三项工作用一台机械顺序施工。

问题
(1)按照A→D→I顺序组织施工,则网络计划变为下图。

1)计算工期是多少天?
2)机械在现场的使用和闲置时间各是多少天?
(2)按照D→A→I顺序组织施工,则网络计划变为下图。

1)计算工期是多少天?
2)机械在现场的使用和闲置时间各是多少天?
(3)试比较上述两个方案的优缺点。

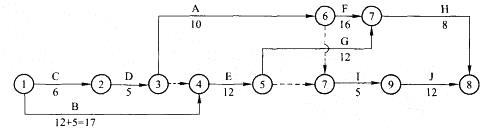

(4)监理工程师如批准按D→A→I顺序组织施工,施工中由于业主原因,B项工作拖延5d(网络计划见下图)。因此,承包商提出要求延长工期5d。
你认为延长几天合理,为什么?签发机械闲置(赔偿)时间几天合理,为什么?

答案:
解析:
分析
(1)按照A→D→I顺序组织施工工期应为47d。机械在现场的使用时间为20d(A10d、D5d、I5d)。机械闲置时间:D工作是A工作的紧后工作,所以闲置时间是0d。D工作的紧后工作是E工作,E完成后才能进行I工作,所以机械闲置时间为12d。
(2)按照D→A→I顺序组织施工工期应为45d。机械在现场的使用时间为20d(D5d、A10d,15d)。机械闲置时间:I工作是E工作和A工作的紧后工作,I工作的最早开始时间是max(DB+DE,DC+DD+DE, DC+DD+DA)=24, A工作的最早完成时间是DC+DD+DA=21d。所以,机械闲置时间是24 -21 = 3d。
(3)对两方案在工期、机械闲置时间等方面进行分析和比较,得到:
按照A→D→I顺序施工比按照D→A→I顺序施工工期长2d,机械闲置时间长9d。所以,按照A→D→I顺序施工优于按照D→A→I顺序施工。
(4)由于业主原因使B工作延长5d,工程总工期变为49d。目前总工期比批准的计划工期延长了49-45=4d。所以承包商要求延长5d不合理,监理工程师批准的合理的工期延长时间为4d。
机械闲置时间的计算可分为两种情况:一是认为B工作延长时,D工作在第6d已经开始施工(施工机械已到场)。所以可按D工作的最早开始时间来计算应赔偿的机械闲置时间。二是认为B工作延长时间发生较早,D工作可以利用其自由时差调整到最迟开始时间开始施工(这时再组织施工机械进场)。所以可按D工作的最迟开始时间来计算应赔偿的闲置时间。
情景1。按B工作延长5d后调整的网络计划,机械在现场的使用和闲置总共为28d(17+12-6+5=28)。其中机械的使用时间为20d,故闲置时间为8d,监理工程师应批准赔偿的限制时间应为8 - 3 = 5d
情景2。按B工作延长5d后调整的网络计划,D工作的最迟开始时间可安排在第10d(49 - 8 - 16 -10 -5 = 10)开始,机械在现场的使用和闲置总共为24d(17 + 12 + 5 -10 = 24),其中机械的使用时间为20d,故闲置时间为4d,监理工程师应批准赔偿的限制时间应为 4 -3 = 1d。
解析
本题主要考核双代号网络图关键线路和计算工期的确定,以及工期索赔的问题。关键线路是所有线路中总的持续时间之和最长的线路,关键线路上的持续时间之和就是计算工期。

分段围堰导流法包括束窄河床导流和()。

A.明渠导流
B.通过已建或在建的建筑物导流
C.涵管导流
D.隧洞导流
答案:B
解析:
2020/2019教材P50
分期围堰导流,也称分段围堰导流(或河床内导流)。根据不同时期泄水道的特点,分期围堰导流中又包括束窄河床导流和通过已建或在建的建筑物导流。

声明:本文内容由互联网用户自发贡献自行上传,本网站不拥有所有权,未作人工编辑处理,也不承担相关法律责任。如果您发现有涉嫌版权的内容,欢迎发送邮件至:contact@51tk.com 进行举报,并提供相关证据,工作人员会在5个工作日内联系你,一经查实,本站将立刻删除涉嫌侵权内容。
