某水利水电工程项目,发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版)黑钻押题---小 牛 搜 题 考 试 软 件 niutk.com 考前更新签订了施工承包合同,合同价格4000 万元(含临建固定总价承包项目200 万元)。合同中规定:
(1)工程预付款的总额为合同价格的10%,开工前由发包人一次付清。
(2)发包人从第一次支付工程款起按10% 的比例扣保留金,直至保留金总额达到合同价的5% 为止。
(3)物价调整采用调价公式法。
(4)材料预付款按发票值的90% 支付;材料预付款从付款的下一个月开始扣还,六个月内每月扣回六分之一。
(5)利润率为7%。
(6)招标人提供的工程量清单中,对施工设备的进场和撤回、人员遣返费用等,未单独列项报价。
合同执行过程中,由于发包人违约合同解除。合同解除时的情况为:
(1)承包人已完成工程量清单中合同额2200 万元。
(2)临建项目已全部完成。
(3)合同履行期间价格调整差额系数为0.02。
(4)承包人近期为工程合理订购某种材料300 万元,入库已三个月;合同解除时,该种材料尚有库存50 万元。
(5)承包人已为本工程永久设备签订了订货合同,合同价为50 万元,并已支付合同定金10 万元。
(6)承包人已完成一个合同内新增项目100 万元(按当时市场价格计算值)。
(7)承包人按合同价格已完成计日工10 万元。
(8)承包人的全部进场费为32 万元。
(9)承包人的全部设备撤回承包人基地的费用为20 万元;由于部分设备用到承包人承包的其他工程上使用(合同中未规定),增加撤回费用5 万元。
(10)承包人人员遣返总费用为10 万元。
(11)承包人已完成的各类工程款和计日工等,发包人均已按合同规定支付。
(12)解除合同时,发包人与承包人协商确定:由于解除合同造成的承包人的进场费、设备撤回、人员遣返等费用损失,按未完成合同工程价款占合同价格的比例计算。
问题:
(1)合同解除时,承包人已经得到多少工程款?
(2)合同解除时,发包人应总共支付承包人多少金额?(包括已经支付的和还应支付的)
(3)合同解除时,发包人应进一步支付承包人多少金额?
(1)工程预付款的总额为合同价格的10%,开工前由发包人一次付清。

(2)发包人从第一次支付工程款起按10% 的比例扣保留金,直至保留金总额达到合同价的5% 为止。
(3)物价调整采用调价公式法。
(4)材料预付款按发票值的90% 支付;材料预付款从付款的下一个月开始扣还,六个月内每月扣回六分之一。
(5)利润率为7%。
(6)招标人提供的工程量清单中,对施工设备的进场和撤回、人员遣返费用等,未单独列项报价。
合同执行过程中,由于发包人违约合同解除。合同解除时的情况为:
(1)承包人已完成工程量清单中合同额2200 万元。
(2)临建项目已全部完成。
(3)合同履行期间价格调整差额系数为0.02。
(4)承包人近期为工程合理订购某种材料300 万元,入库已三个月;合同解除时,该种材料尚有库存50 万元。
(5)承包人已为本工程永久设备签订了订货合同,合同价为50 万元,并已支付合同定金10 万元。
(6)承包人已完成一个合同内新增项目100 万元(按当时市场价格计算值)。
(7)承包人按合同价格已完成计日工10 万元。
(8)承包人的全部进场费为32 万元。
(9)承包人的全部设备撤回承包人基地的费用为20 万元;由于部分设备用到承包人承包的其他工程上使用(合同中未规定),增加撤回费用5 万元。
(10)承包人人员遣返总费用为10 万元。
(11)承包人已完成的各类工程款和计日工等,发包人均已按合同规定支付。
(12)解除合同时,发包人与承包人协商确定:由于解除合同造成的承包人的进场费、设备撤回、人员遣返等费用损失,按未完成合同工程价款占合同价格的比例计算。
问题:
(1)合同解除时,承包人已经得到多少工程款?
(2)合同解除时,发包人应总共支付承包人多少金额?(包括已经支付的和还应支付的)
(3)合同解除时,发包人应进一步支付承包人多少金额?
参考答案
参考解析
解析:(1)合同解除时,承包人已经得到的工程款为发包人应支付的款项金额与发包人应扣款项的金额之差。
① 发包人应支付的款项金额3020.2 万元。
其中:
A.承包人已完成的合同工程量清单金额2200 万元(含临建工程费200 万元)。
B.新增项目100 万元。
C.计日工10 万元。
D.价格调整差额(2000 + 10)×0.02 = 40.2 万元
E.材料预付款300×90% = 270 万元
F.工程预付款4000×10% = 400 万元
② 发包人应扣款项的金额550.7 万元。
其中:
A.工程预付款扣还。
合同解除时,累计完成合同工程金额:
故已扣保留金200 万元。
故承包商已经得到的工程款为:
应支付的款项金额-应扣款项的金额= 3020.2-550.7 = 2469.5 万元
(2)合同解除时,发包人应总共支付承包人金额2555.9 万元。
包括:
① 承包人已完成的合同金额2200 万元。
② 新增项目100 万元。
③ 计日工10 万元。
④ 价格调整差额(2000 + 10)×0.02 = 40.2 万元
⑤ 承包人的库存材料50 万元(一旦支付,材料归发包人所有)。
⑥ 承包人订购设备定金10 万元。
⑦ 承包人设备、人员遣返和进场费损失补偿:
[(4000-2200)/4000]×(20 + 10 + 32)= 27.9 万元
⑧ 利润损失补偿:
(3)合同解除时,发包人应进一步支付承包人金额为总共应支付承包人金额与承包人已经得到的工程款之差。
本例中,总共应支付承包人金额-承包人已经得到的工程款= 2555.9-2469.5 = 86.4万元。
① 发包人应支付的款项金额3020.2 万元。
其中:
A.承包人已完成的合同工程量清单金额2200 万元(含临建工程费200 万元)。
B.新增项目100 万元。
C.计日工10 万元。
D.价格调整差额(2000 + 10)×0.02 = 40.2 万元
E.材料预付款300×90% = 270 万元
F.工程预付款4000×10% = 400 万元
② 发包人应扣款项的金额550.7 万元。
其中:
A.工程预付款扣还。

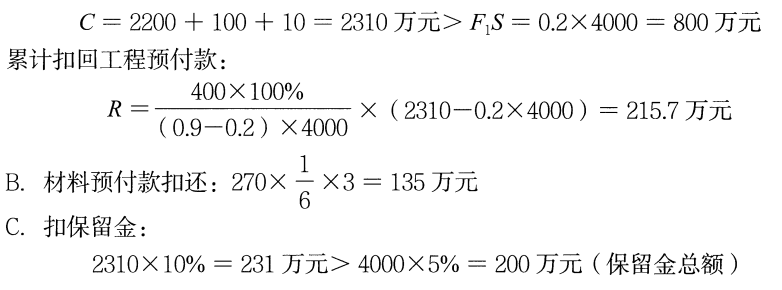

合同解除时,累计完成合同工程金额:

故已扣保留金200 万元。
故承包商已经得到的工程款为:
应支付的款项金额-应扣款项的金额= 3020.2-550.7 = 2469.5 万元
(2)合同解除时,发包人应总共支付承包人金额2555.9 万元。
包括:
① 承包人已完成的合同金额2200 万元。
② 新增项目100 万元。
③ 计日工10 万元。
④ 价格调整差额(2000 + 10)×0.02 = 40.2 万元
⑤ 承包人的库存材料50 万元(一旦支付,材料归发包人所有)。
⑥ 承包人订购设备定金10 万元。
⑦ 承包人设备、人员遣返和进场费损失补偿:
[(4000-2200)/4000]×(20 + 10 + 32)= 27.9 万元
⑧ 利润损失补偿:

(3)合同解除时,发包人应进一步支付承包人金额为总共应支付承包人金额与承包人已经得到的工程款之差。
本例中,总共应支付承包人金额-承包人已经得到的工程款= 2555.9-2469.5 = 86.4万元。
更多 “某水利水电工程项目,发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版)黑钻押题---小 牛 搜 题 考 试 软 件 niutk.com 考前更新签订了施工承包合同,合同价格4000 万元(含临建固定总价承包项目200 万元)。合同中规定: (1)工程预付款的总额为合同价格的10%,开工前由发包人一次付清。 (2)发包人从第一次支付工程款起按10% 的比例扣保留金,直至保留金总额达到合同价的5% 为止。 (3)物价调整采用调价公式法。 (4)材料预付款按发票值的90% 支付;材料预付款从付款的下一个月开始扣还,六个月内每月扣回六分之一。 (5)利润率为7%。 (6)招标人提供的工程量清单中,对施工设备的进场和撤回、人员遣返费用等,未单独列项报价。 合同执行过程中,由于发包人违约合同解除。合同解除时的情况为: (1)承包人已完成工程量清单中合同额2200 万元。 (2)临建项目已全部完成。 (3)合同履行期间价格调整差额系数为0.02。 (4)承包人近期为工程合理订购某种材料300 万元,入库已三个月;合同解除时,该种材料尚有库存50 万元。 (5)承包人已为本工程永久设备签订了订货合同,合同价为50 万元,并已支付合同定金10 万元。 (6)承包人已完成一个合同内新增项目100 万元(按当时市场价格计算值)。 (7)承包人按合同价格已完成计日工10 万元。 (8)承包人的全部进场费为32 万元。 (9)承包人的全部设备撤回承包人基地的费用为20 万元;由于部分设备用到承包人承包的其他工程上使用(合同中未规定),增加撤回费用5 万元。 (10)承包人人员遣返总费用为10 万元。 (11)承包人已完成的各类工程款和计日工等,发包人均已按合同规定支付。 (12)解除合同时,发包人与承包人协商确定:由于解除合同造成的承包人的进场费、设备撤回、人员遣返等费用损失,按未完成合同工程价款占合同价格的比例计算。 问题: (1)合同解除时,承包人已经得到多少工程款? (2)合同解除时,发包人应总共支付承包人多少金额?(包括已经支付的和还应支付的) (3)合同解除时,发包人应进一步支付承包人多少金额?” 相关考题
考题
下列各项资产中,如果发生减值应计提坏账准备的有( )。会计考前 超ya卷---小 牛 搜 题 考 试 软 件 niutk.com 考前更新 免费下载 A.应收账款
B.应收票据
C.预付账款
D.其他应收款
考题
根据《水利水电工程标准施工招标文件》(2009年版),水利工程施工合同文件应包括( )。
A、合同协议书
B、投标函及投标函附录
C、技术标准和要求
D、投标保证金
E、拟分包项目情况表
考题
某堤防工程的主要施工内容有原堤防加固、原穿堤涵洞加固、新堤防填筑等。工程所在地区的主汛期为6~9 月份,承包人依据《水利水电工程标准施工招标文件》(2009 年版)与发包人签订了施工合同。
事件二:穿堤涵洞地基为砂砾石地基,混凝土浇筑前,施工单位对基础面进行了处理。
问题:指出事件一中混凝土浇筑前的基础面处理方法,说明基础面处理的目的。
考题
(2016年)根据《水利水电工程标准施工招标文件》(2009年版),在承包人索赔处理程序中,如承包人接受索赔处理结果,发包人最迟应在作出索赔处理结果答复后()天内完成赔付。A.14
B.28
C.42
D.56
考题
(2017年)某河道整治工程的主要施工内容有河道疏浚,原堤防加固,新堤防填筑等。承包人依据《水利水电工程标准施工招标文件》(2009年版) 与发包人签订了施工合同,合同约定工期为9个月(每月按30天计算,下同),2015年10月日开工。项目经理因患病经常短期离开施工现场就医,鉴于项目经理健康状况,承包人按合同规定履行相关程序后,更换了项目经理。
【问题】
分别说明项目经理短期离开施工现场和承包人更换项目经理应履行的程序。
考题
某水库工程的主要内容有新建土石坝、堤防。承包人依据《水利水电工程标准施工招标文件》(2009 年版)与发包人签订了施工合同。施工过程中发生如下事件:
事件二:大坝采用心墙式防渗体,防渗体填筑采用自卸汽车卸料。
问题:事件二中,防渗体填筑采用自卸汽车卸料宜采用什么方法?说明理由。
考题
【背景资料】

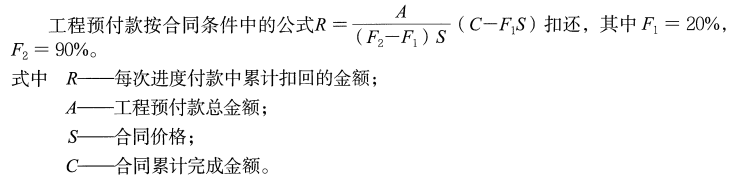

某水利水电工程项目,发包人与承包人依据《水利水电土建工程施工合同条件》签订了施工承包合同,合同价格4000万元(含临建固定总价承包项目200万元)。合同中规定:(1)工程预付款的总额为合同价格的10%,开工前由发包人一次付清;工程预付款按合同条件中的公式
