2022年造价工程师《技术与计量(土建)》章节练习(2022-03-29)
发布时间:2022-03-29
2022年造价工程师《技术与计量(土建)》考试共80题,分为单选题和多选题。小编为您整理历年真题5道练习题,附答案解析,供您备考练习。
1、通常情况下,适宜墩台基础振动沉桩法施工的土质为( )。【单选题】
A.中密砂类土
B.砂夹卵石层
C.较松散碎、卵石类土
D.高压缩性黏性土
正确答案:C
答案解析:墩台基础振动沉桩适用于砂质土、硬塑及软塑的黏性土和中密或较松散的碎、卵石类土。对于软塑类黏土及饱和砂质土,当基桩入土深度小于15m时,可采用振动沉桩机。除此情况外,宜采用射水配合沉桩。
2、计算墙面抹灰工程量时应扣除( )。【多选题】
A.墙裙
B.踢脚线
C.门洞口
D.挂镜线
E.窗洞口
正确答案:A、C、E
答案解析:根据《建设工程工程量清单计价规范》( GB 50500-2008)附录B,墙面抹灰包括墙面一般抹灰、墙面装饰抹灰、墙面勾缝,按设计图示尺寸以面积计算。扣除墙裙、门窗洞口及单个0.3平方米以外的孔洞面积,不扣除踢脚线、挂镜线和墙与构件交接处的面积,门窗洞口和孔洞的侧壁及顶面不增加面积。附墙柱、梁、垛、烟囱侧壁并入相应的墙面面积内。
3、施工组织设计技术经济指标中,主要材料节约率的计算,正确的是( )。【单选题】
A.(预算用量-实际用量)/预算用量
B.(实际用量-预算用量)/预算用量
C.(预算用量-计划用量)/预算用量
D.(计划用量-预算用量)/预算用量
正确答案:A
答案解析:主要材料节约率的计算公式为:或其中,主要材料节约量=预算用量-施工组织设计计划用量。
4、采用长距离地下顶管技术施工时,通常在管道中设置中继环,其主要作用是( )。【单选题】
A.控制方向
B.增加气压
C.控制塌方
D.克服摩阻力
正确答案:D
答案解析:在长距离顶管中,只采用触变泥浆减阻单一措施仍显不够,还需采用中继接力顶进,也就是在管道中设置中继环,分段克服摩擦阻力,从而解决顶力不足问题。
5、影响混凝土强度的主要因素有( )。【多选题】
A.水灰比
B.养护的温度和湿度
C.龄期
D.骨料粒径
E.水泥强度等级
正确答案:A、B、C、E
答案解析:混凝土的强度主要取决于水泥石强度及其与骨料表面的粘结强度,而水泥石强度及其与骨料的粘结强度又与水泥强度等级、水灰比及骨料性质有密切关系。此外混凝土的强度还受施工质量、养护条件及龄期的影响。
下面小编为大家准备了 一级造价工程师 的相关考题,供大家学习参考。

施工计划中要求工作E、G共同使用一台租赁的施工机械(台班租赁费为600元/天),使用先后顺序不限,且规定使用过程无间歇时间(方案1为先E后G,方案Ⅱ为先G后E)。
施工过程由于业主方设计变更,B工作开始时间推迟10天(其他工作持续时间未发生变化),监理方为保证该工程按合同工期如期完工,要求承包方采取措施。承包方提出的施工计划调整方案及附加要求如下:
1.调整方案,将J工作持续时间压缩10天。
2.甲方补偿J工作压缩10天增加的直接费、租赁施工机械闲置10天的租赁费。
3.补偿B工作延迟开工造成的综合损失费45000元。
问题:

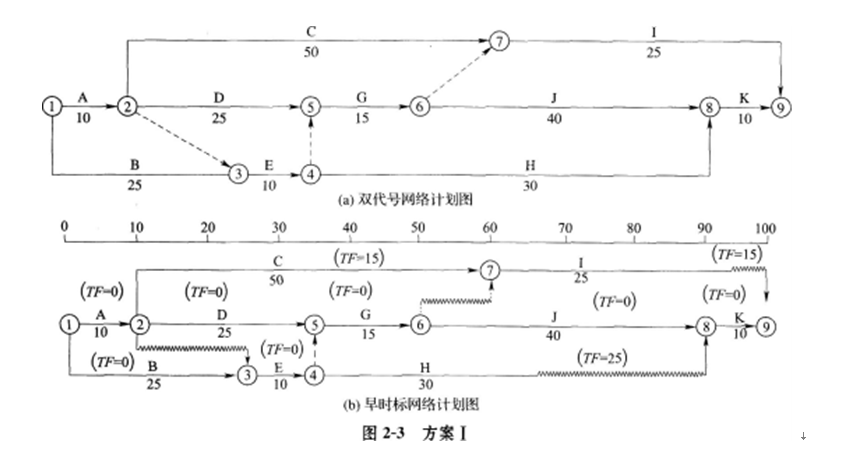

1.分别绘制方案I和方案Ⅱ对应的早时标网络图,在图中标示各工序的TF,确定关键线路。
2.绘制B工作延迟10天开工条件下合理施工方案所对应的早时标网络图,确定关键线路。
3.施工进行到第80天时,业主方进行检查时发现,实际进度与计划进度时间出现偏差:①I工作应完成20天工程量,由于施工机械故障,实际完成15天工程量;②J工作计划完成30天工程量,实际完成30天工程量;③H工作计划完成20天工程量,由于发现地下障碍物延误施工只完成15天工程量。
在问题2所对应的早时标网络图中用实际进度前锋线标示上述情况,并说明上述情况的发生对合同工期如期实现是否有影响。
4.问题3的分析结果如果影响合同工期,说明承包方应制订以增加直接费总和最小为目标的工期优化方案内容。

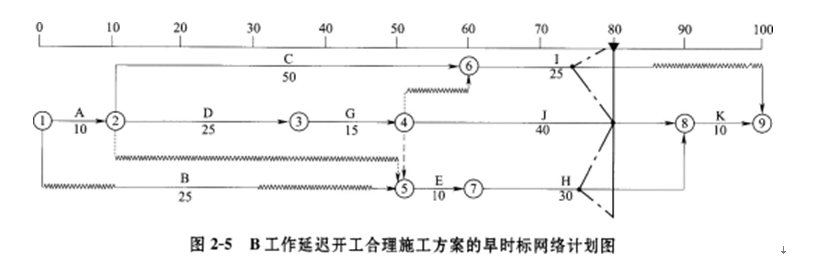

问题2:

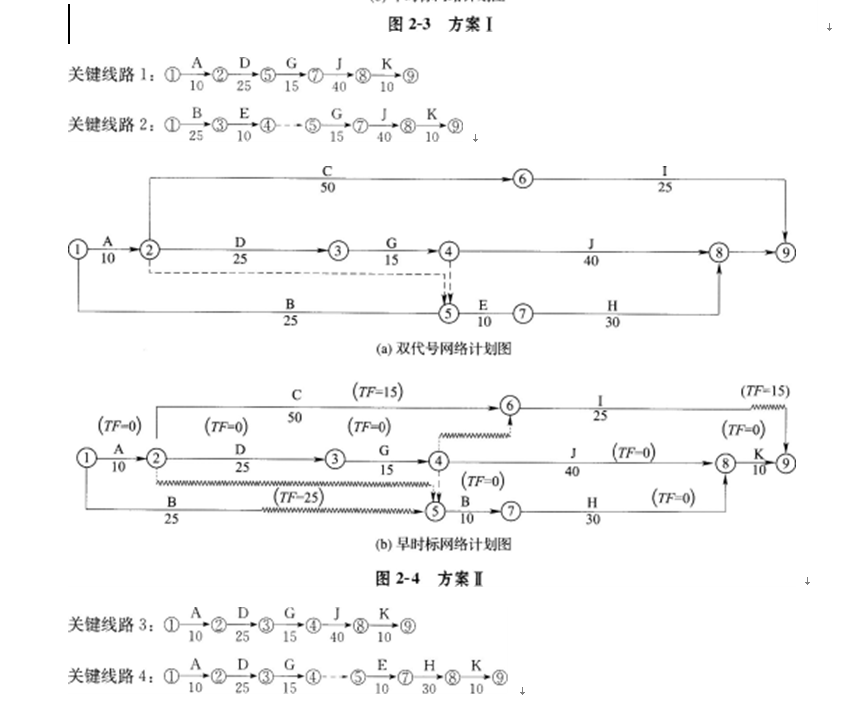

在B工作延迟开工的前提下,应选择施工方案Ⅱ(图5-14)。若采用方案I,B工作为关键工序,其开工时间拖延10天,则总工期将推迟10天,承包方的费用补偿要求应考虑。若采用方案Ⅱ,B工作为非关键工序,且TF=25。拖延开工10天不会影响总工期,相关联的费用补偿不予考虑。由于对J工作不压缩,相对应的赶工措施费不予考虑。租赁的施工机械可以在第35天进入施工现场,第36天开始使用,不会产生租赁施工机械闲置10天情况,对应费用不补偿。
由于业主方变更设计而引起的其他机械闲置及人员窝工的综合损失费用45000元,甲方应向承包方补偿。

图2—13中关键线路与方案Ⅱ早时标网络计划图中关键线路相比没有发生变化。
同题3:
I工作拖延5天(该工作TF为15天),不影响总工期;H工作延误5天,该工作位于关键线路,因此影响总工期5天。承包方为保证合同工期如期实现,应在第80天以后的施工过程采取措施优化工期。
问题4:

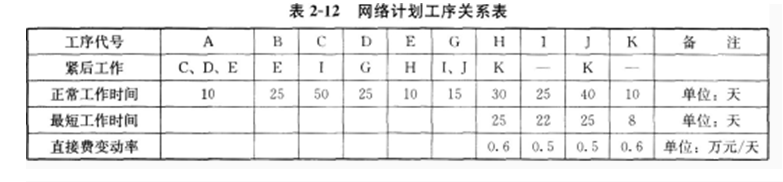

工期优化方案仅考虑H、K两项工作的时间调整,由题设条件,H工作压缩工期的上限为5天,K工作压缩工期的上限为2天。H、K工作压缩工期的费用变动率相同,因此可提出三个工期优化方案:①H工作压缩5天;②K工作压缩1天,H工作压缩4天;③K工作压缩2天,H工作压缩3天。
上述三个方案,可保证合同工期如期实现,且增加的费用30000元由业主方负担(发现地下障碍物影响施工)。
B.结构
C.风化程度
D.类别
B:聚酯酸乙烯乳液涂料
C:聚乙烯醇水玻璃涂料
D:苯乙烯一丙烯酸酯乳液涂料
B.涂膜有良好的弹性与硬度,但收缩率较大
C.若加入适量呋喃树脂,可提高使用温度
D.热固型比冷固型的耐温与耐腐蚀性能好
声明:本文内容由互联网用户自发贡献自行上传,本网站不拥有所有权,未作人工编辑处理,也不承担相关法律责任。如果您发现有涉嫌版权的内容,欢迎发送邮件至:contact@51tk.com 进行举报,并提供相关证据,工作人员会在5个工作日内联系你,一经查实,本站将立刻删除涉嫌侵权内容。
- 2021-02-21
- 2021-10-16
- 2019-12-06
- 2021-03-05
- 2020-01-24
- 2021-07-19
- 2020-01-27
- 2020-01-19
- 2020-02-23
- 2020-03-23
- 2021-06-12
- 2021-06-23
- 2021-06-05
- 2019-11-28
- 2021-07-31
- 2020-12-16
- 2020-10-14
- 2021-06-24
- 2021-11-24
- 2020-09-07
- 2020-03-16
- 2020-08-13
- 2021-07-08
- 2020-11-17
- 2021-09-02
- 2020-09-08
- 2020-12-12
- 2019-12-22
- 2021-04-21
- 2022-02-07
